  楚天尚城,人居至高点,名副其实的高品质高楼群体,该项目更是在本次10月份的秋季房交会上成交量一路领跑,人气之高、销售之好从广大购房者的热情中得到了印证。10月25日,小编来到楚天尚城项目工地,每次到来都有新的变化和新的惊喜。据工作人员介绍,目前二期的1-6#楼和13#楼都已经全部封顶,部分楼栋的外墙真石漆工序也即将完工。下面小编详细的给大家介绍下具体的工程进度情况:

         新优惠:三”价房约惠全城。

  新工程进度:楚天尚城的1#、2#和13#楼的外墙真石漆工序即将完工;3#楼的内外墙粉刷已完成,即将拆脚手架;4#楼和5#楼的内外墙粉刷工序已完工,正在拆脚手架;6#楼的内部隔断工序已完工,在做内外墙的粉刷工序,旁边的沿街底商建至三层;二期这里的内部底商上面的空中花园即将开始施工建设;1#、2#楼前面的绿化带在继续完善建设中。
11月你想看天门哪个在建楼盘的工程进度

  楚天尚城项目总建筑面积28万平方米,由13栋高层建筑组成,设计有53-131㎡多功能户型,满足不同业主需求。项目建有4.8万平米的商贸业态;包括娱乐会所、游泳池、运动场、户外健身设施、休闲娱乐、多功能电梯、超大型地下停车场,足以满足业主需求。目前该项目一期的7-12#楼已经在今年6月30日完成交房,现正在施工建设的是二期的1-6#楼和13#楼。

  1#楼的外墙在做真石漆

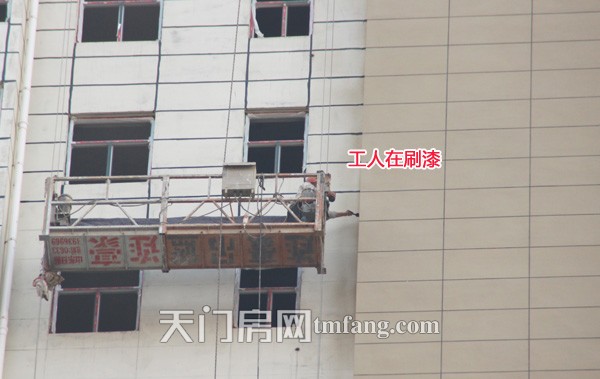

  1#楼外墙上的工人正在刷漆

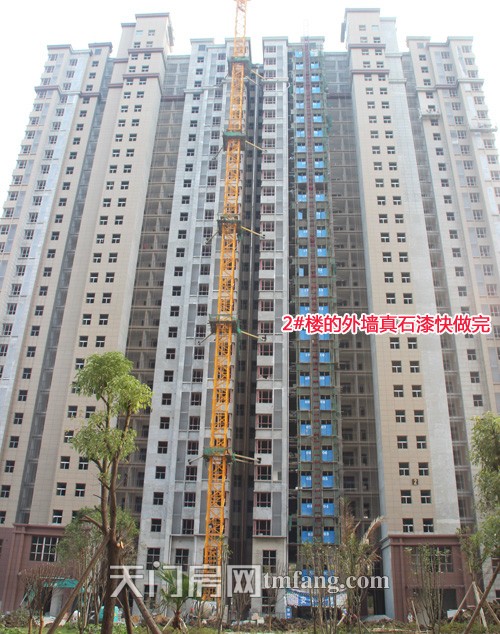

  2#楼的外墙真石漆快做完,窗户的铝合金边框已安装

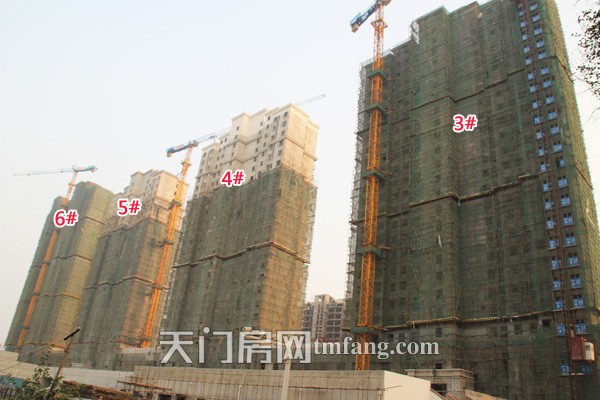

  这里是楚天尚城二期的3#楼、4#楼、5#楼、6#楼

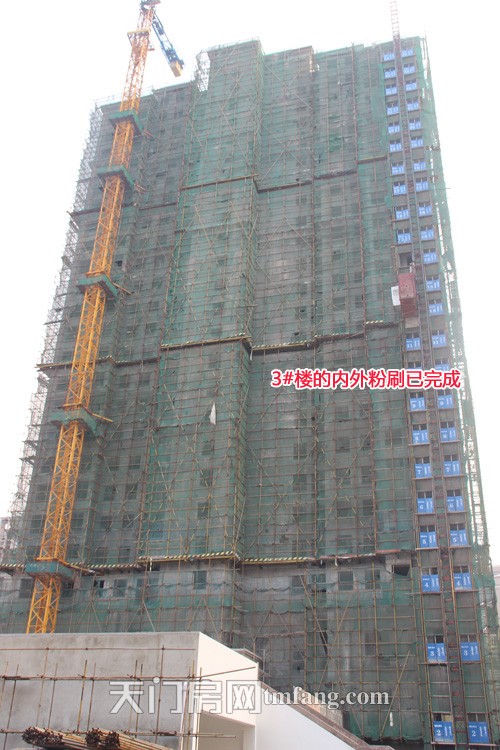

  3#楼的内外墙粉刷已完成,即将开始拆脚手架

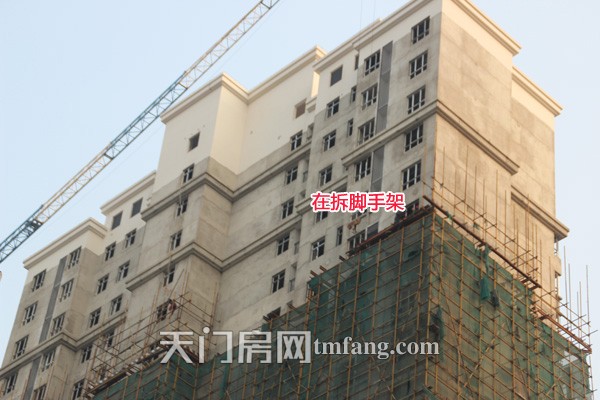

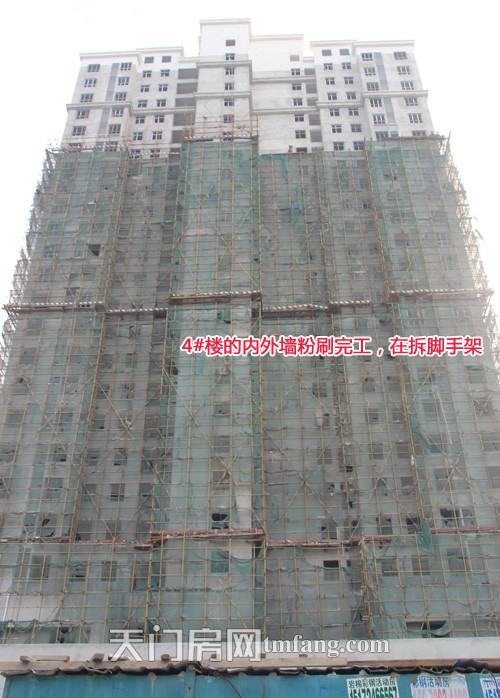

  4#楼在拆脚手架

  在从上往下拆脚手架

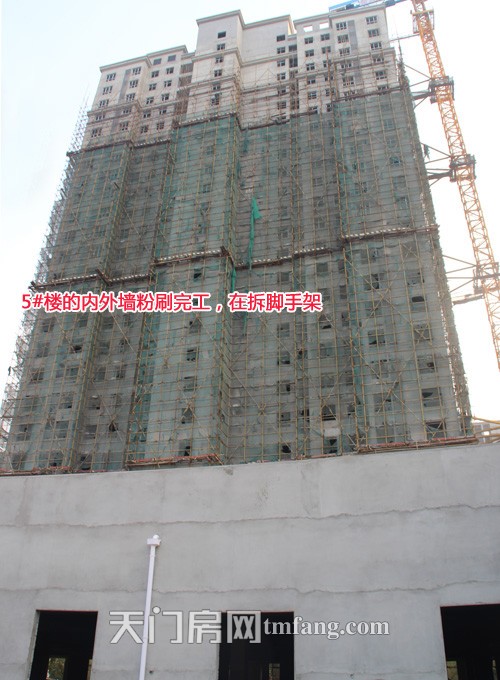

  5#楼开始在拆脚手架

  _ueditor_page_break_tag_

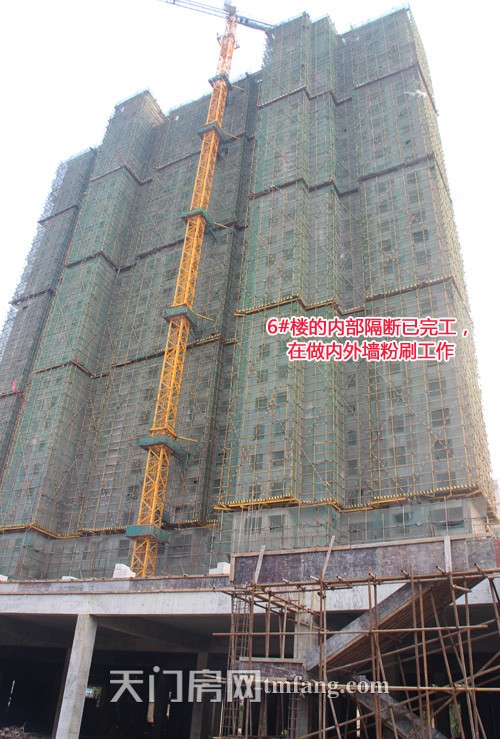

  6#楼的内部隔断已完工,在做内外墙粉刷工作

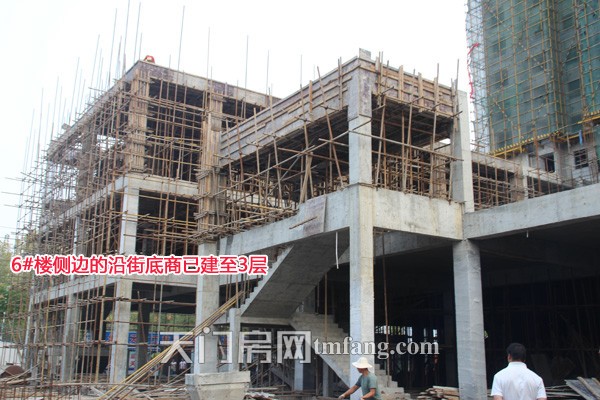

  6#楼侧边的沿街底商已建至3层

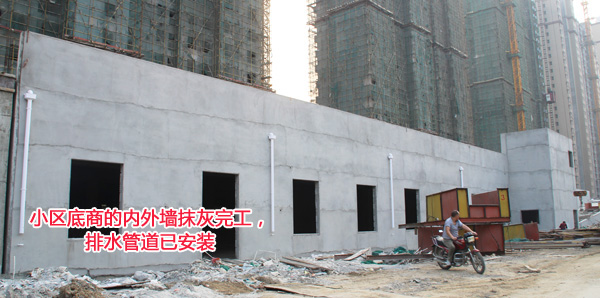

  这里是3#楼、4#楼、5#楼的内部底商,内外墙已经抹灰完工,外墙上的排水管已安装。

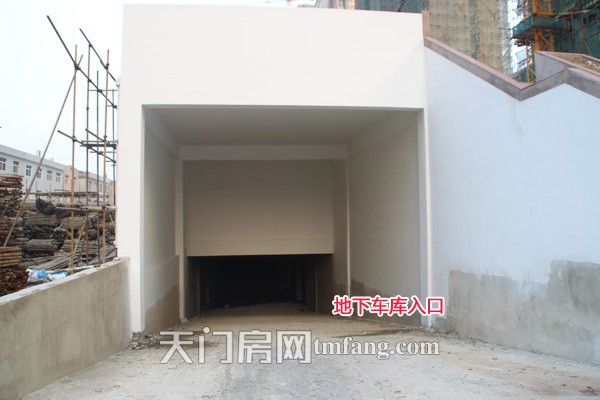

  3#楼下面的地下车库入口

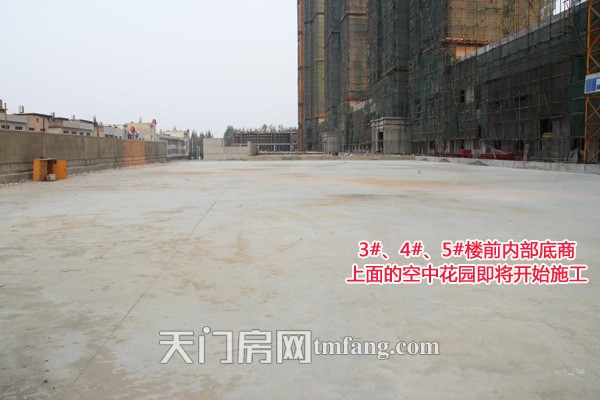

  这里是3#楼、4#楼、5#楼内部底商上面的空中花园,据工作人员介绍,这里的空中花园即将开始施工建设。

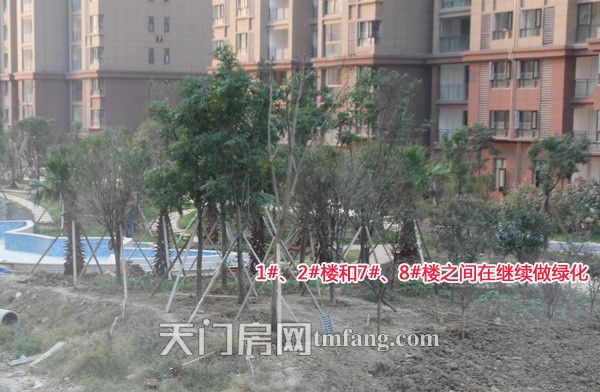

  1#、2#楼和7#、8#楼之间在继续完善绿化带建设

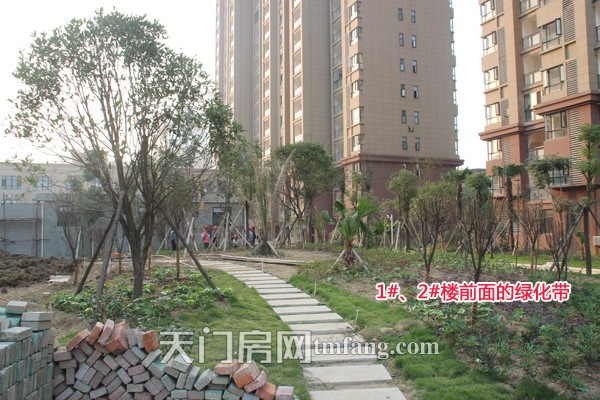

  1#、2#楼前面的绿化带

  1#、2#楼和7#、8#楼之间的绿化带

  _ueditor_page_break_tag_

  1#楼和2#楼前方在填土准备铺路和继续完善绿化带建设

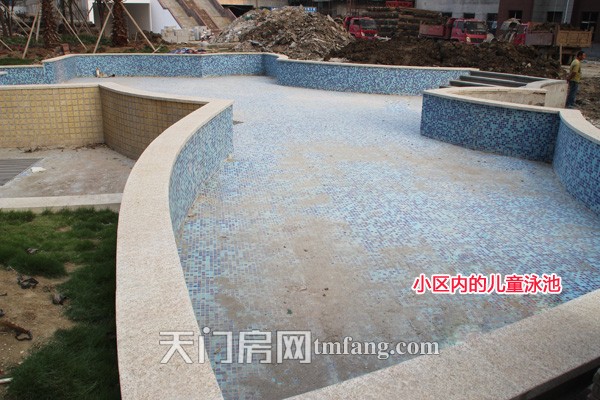

  这里是1#、2#楼和7#楼、8#楼之间的小区内的儿童泳池,已经贴完砖

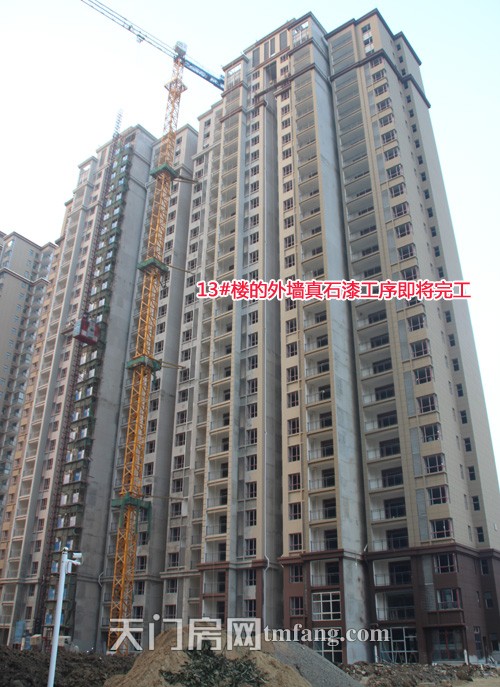

  13#楼的外墙真石漆工序即将完工

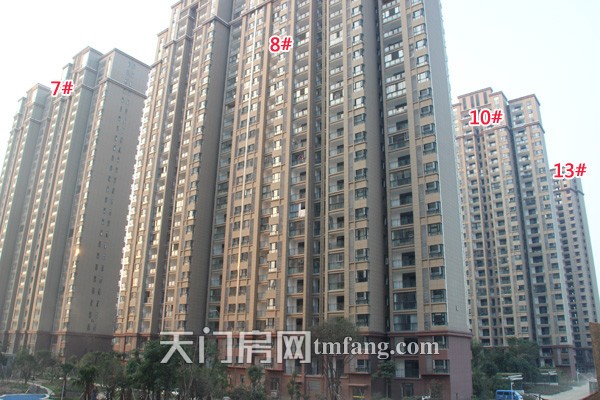

  楚天尚城一期已经在6月30日完成交房的7-12#楼群体

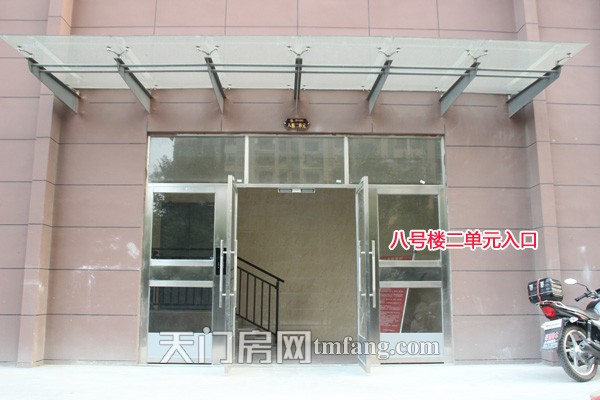

  八号楼二单元入口

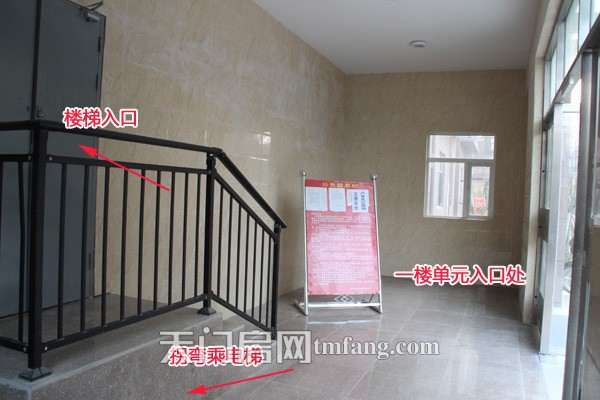

  一楼单元入口处,正对着的楼梯上的门里面是安全通道楼梯间

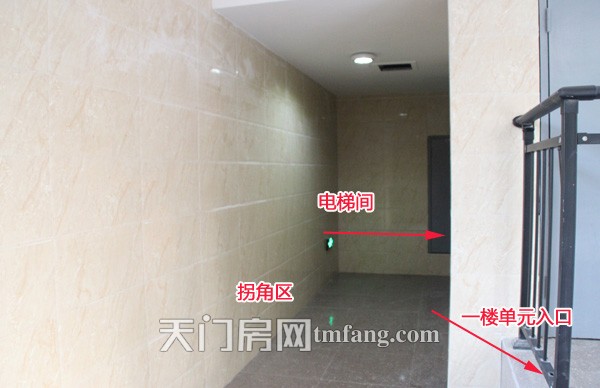

  这里是单元入口向左侧的一个拐角去,进去是乘电梯区

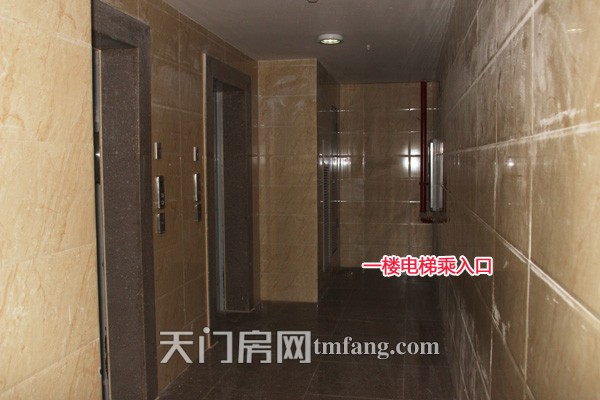

  这里是一楼的电梯乘入口,墙壁都贴砖了的

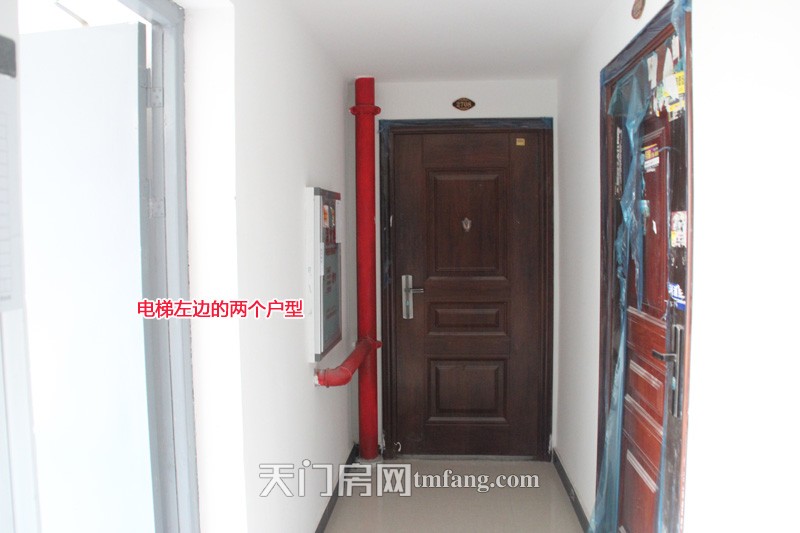

  电梯左边的两个户型

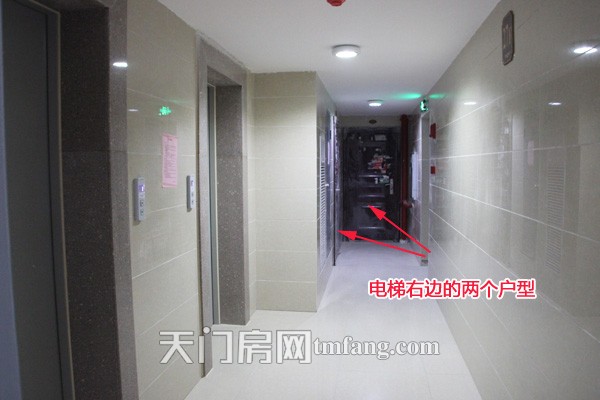

  电梯右边的两个户型

        项目地址:天门市义乌路8号(华泰饭店北侧)
